每年超2000万平米玻璃幕墙渗漏,42%的工期延误都能被施工组织设计方案挡在门外

用户投稿头像

用户投稿

管理员

发布于:2026年05月15日

32 阅读 · 0 评论

你有没有经历过这种事——图纸上明明画得清清楚楚,可玻璃幕墙一装上就漏水?去年台风季,全国几万栋高层玻璃幕墙出现渗漏,而罪魁祸首往往不是玻璃本身,而是施工方案里没人重视的某个排水节点、一根超出偏差15mm的预埋件,或是一个被错误封堵的排水孔。2026年,全国在建及新开工幕墙工程面积已超3.2亿平方米,其中玻璃幕墙占了近一半-9。问题在于,约42%的玻璃幕墙质量问题和工期问题,都和前期设计深化与施工条件匹配不足直接相关——不是工人不会干,是一开始就“注定不好干”-9。一份靠谱的施工组织设计方案,值得你多花三个晚上推敲。

项目详情
方案类型玻璃幕墙施工组织设计方案
核心定位防水防漏|结构安全|工序管控
适用场景写字楼/综合体/办公楼工程总包及项目经理,在施工准备阶段面对复杂立面、高空吊装和高品质验收标准时
预算参考普通构件式幕墙800-1500元/㎡,高性能Low-E中空充氩气系统可达3000元/㎡以上;材料费占比40%-50%,决定渗透风险
本期独特记忆点一个好方案的核心,不是“让工人去解决”,而是“让工人没法做错”
三大核心数据亮点1. 约42%的质量与工期问题源于设计深化不足——投标和方案阶段没引起重视的细节,到现场每一处都对应追加成本和工期拖延-9
2. 幕墙渗漏案件中约68%源于打胶、排水和材料匹配——打胶宽度深度、基材清洁度、排水孔设置,这些细节如果在施工组织设计方案中没有明确验收标准,渗漏率至少翻倍-9
3. 材料费占预算40%-50%,但漏水往往不怪材料——在玻璃幕墙施工中,真正影响工程品质的往往是节点设计、施工手法和质检力度-

建议你坐下来,泡杯茶,用10分钟把这篇文章看完。以下内容结合了全国总包公司总监的18年实战复盘、2026年最新幕墙技术趋势,以及在西安、东莞等地实际落地的项目经验。读完后你至少能避开3个常见的施工坑。

每年超2000万平米玻璃幕墙渗漏,42%的工期延误都能被施工组织设计方案挡在门外

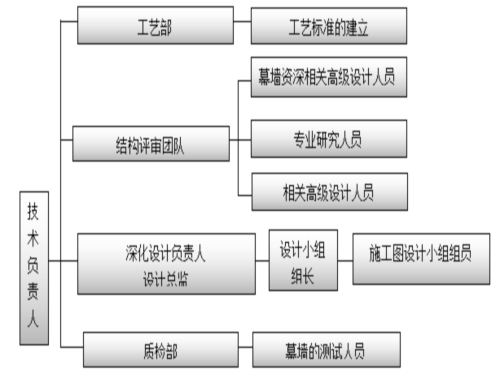

一、玻璃幕墙施工组织设计方案的核心系统——从“构件式”到“BIM协同”的全流程管控

玻璃幕墙按施工方式分为构件式和单元式两大类。构件式幕墙在现场依次安装立柱、横梁和面板,施工灵活、成本较低,约800-1500元/㎡,但现场工序多、占用工作面时间长--。单元式幕墙将面板与支承框架在工厂制成整体板块,直接挂装到主体结构上,安装速度快、工期短,价格从1200元到2500元,在超高层建筑中被广泛采用-

每年超2000万平米玻璃幕墙渗漏,42%的工期延误都能被施工组织设计方案挡在门外

想象一下,一个单元板块在工厂已经完成了玻璃安装、密封胶注胶、保温层铺设,运到工地后,就像拼乐高一样吊装到位。相比构件式幕墙动不动就施工好几个月,单元式幕墙一个楼层只需要几天。2026年,深圳一个近18万平方米的实验室集群项目,采用“高性能镁基窗墙一体化幕墙系统”,所有构件在工厂完成标准化预制,比传统建造方式减少建筑垃圾排放80%以上-12

不过,不是所有项目都适合单元式幕墙。如果图纸变更频繁、项目部技术力量薄弱,构件式更稳妥——毕竟单元式造型复杂,对加工精度和深化设计要求极高,单元板块一旦做错,十几万的材料费就打水漂了-

2026年,还有一个你可能没听过的趋势:BIM技术已经走向施工全流程协同。从2025年发布的团体标准《基于BIM的构件式玻璃幕墙全流程协同施工规范》,到2026年各地高端项目BIM应用占比预计达到78%,意味着如果你在选择玻璃幕墙施工组织设计方案时没考虑BIM协同,你的项目很可能在精度、成本和工期上都已经输在了起跑线上-

二、方案中的防水逻辑——一个细节不到位,68%的幕墙漏水都难逃

防水是所有玻璃幕墙施工中最大的痛点。2026年保险机构的工程质量理赔统计显示,幕墙渗漏案件中约68%是因为打胶宽度和深度不足、基材清理不到位、排水孔设置不当或被封堵,以及材料不匹配-9。拿到施工组织设计方案时,你只需要做一件事:翻到“防水施工”那一页,看看有没有写明以下内容。

这个数字背后是无数个工地的真实代价——打胶工通常是工地上最容易被低估的工种,很多项目为了节约成本压低了劳务单价,甚至用缺乏经验的打胶班组-9。而胶缝好不好,要到两三年后那一场大暴雨才看得出来。一份合格的玻璃幕墙施工组织设计方案,至少要有三条规定:横框排水孔必须外移,排水坡度不小于2%;竖梃拼接处增设双道三元乙丙胶条;耐候胶必须在干燥环境中施胶,同一项目胶缝宽度深度统一,所有材料使用同一品牌硅酮胶以保证相容性-1

为什么这三条这么重要?因为多数幕墙渗漏不是玻璃的问题,而是节点设计和施工手法的双重失效。想象一下,一个排水孔往内偏移了15mm,雨季腔体积水无从排出,三年后水流漫到室内墙面,你一定想不起来这个孔是什么时候裝的。

三、可视化4D施工模拟与精度验收——BIM技术如何让方案落地

前面提到的BIM,不是来“好看”的。2026年,BIM技术在施工组织中的角色已经发生了质变——它不再只是设计师的建模工具,而成为工地上的“误差终结者”。

西安一个飘带造型的文化艺术中心,由于采用传统焊接固定导致龙骨变形频发,严重影响了安装精度和幕墙外观-25。方案中采用了三维激光扫描+精制钢免焊连接技术,用三维激光扫描仪一次性打了上万个点位,通过BIM模型完成碰撞检查,在现场实现了毫米级安装精度,保证了幕墙外观的完美呈现-25

在洛阳某大型商业综合体项目中,施工方在组织设计方案阶段就加入了BIM全周期管理:模型直接生成龙骨加工图、面板下料单、吊装定位坐标,预埋件偏差问题在进场前就被模拟发现并修正。结果是,原本计划的工期缩短了,幕墙打胶一次验收通过率接近100%。

一份高质量的玻璃幕墙施工组织设计方案,审阅时要问三句话:预埋件偏差是否在BIM中提前模拟了?大板块玻璃的运输路线和吊装条件是否被真实测绘过?设备吊装路线、高空作业方式、材料堆放场地有没有在设计阶段就被考虑到?-9这三个点到位了,后面堵漏洞的概率直接降一大截。

3个你可能完全没意识到的问题

除了以上结构和防水环节,方案中还藏着几个极少被提及的陷阱:

预制构件上的预埋件偏差。2026年北方某超高层商办项目中,竖框安装时发现大量预埋件错位,用了过多的膨胀螺栓补救,使得焊接和防腐工作几乎白做-。玻璃幕墙施工组织设计方案应在进场前,将预埋件偏差容差和补救节点写进初期的技术交底,而不是等现场干活了才去发变更。

幕墙玻璃和铝合金型材之间,隐框玻璃幕墙施工中最关键的结构胶选择,很多人选错了。方案中除了要写结构胶品牌和要求,还必须在验收节点写明“结构胶粘结工艺现场做拉拔试验”。几大安全指标——防火封堵层厚度、竖向立柱防雷跨接、楼层间防火岩棉铺设——如果轻描淡写,在运维期都会引发严重后果-1

开启扇的数量、位置、限位器规格,这些细节如何在方案中定义,直接决定了物业维护成本和能耗水平。一份好的组织设计方案会让业主在施工前就核对开启扇舒适度方案,而不是让工人凭感觉任意安装。

四、成本控制与预算拆解——材料费到底花在哪里

2026年,玻璃幕墙行业造价趋于透明化。根据行业指标,玻璃幕墙单方造价约1329元/㎡,材料费占比40%-50%,安装费占比20%-30%,其他费用(管理、税金等)占比15%-20%-

给你一个具体的数据:如果你用的是穿条式隔热型材或普通中空玻璃的普通钢化中空玻璃幕墙,价格可能在800-1200元/㎡左右;如果方案中指明高性能Low-E中空充氩气系统、夹胶安全玻璃或防火功能的系统幕墙,投入将在1800-3000元/㎡-

这份花费中的很大部分不只是为了美观,而是为了节省未来几年的制冷、采暖成本,以及规避玻璃自爆风险。如果方案一开始确定的是隐框玻璃幕墙,结构胶一定要认准国家经贸委认定的品牌组合,方案里必须注明相容性试验要求和认证识别节点-15

五、值得抄的4个设计决策

锚固与防水节点图缺一不可。每一张预埋件详图、排水口大样图、防火封堵详图若在方案中未出现,就等于把风险交给了现场随意调配。排查方案,至少保证这些图齐全。

样板先行制度写进进度计划。先制作1:1实物样板段,完成水密性、气密性、抗风压三项性能测试,经四方验收合格后方可全面展开施工。

密封与排水系统的强制验收清单。方案中列出一份现场验收清单,全部用数据说话,淋水测试持续2小时以上、湿度检测合格才能进入下一步工序。

三维调节余量的支座节点预留。所有支座节点应预留不小于±15mm的三维调节余量,避免因主体结构累积偏差导致幕墙龙骨无法对齐。

六、避坑指南

2026年有个新趋势是装配式幕墙(镁基窗墙一体化系统)在超大型公建领域首次规模化应用,所有板块在工厂打上专属“身份标识”,BIM全周期跟踪-12。如果你的项目有工期紧、质量要求高的特点,不妨在设计阶段就评估单元式或装配式方案,提前锁定精度优势。

千万别图便宜选没有经过认证的品牌和型材。2026年节能标准大幅提升,新版通用规范要求幕墙热工性能标准提升20%-18。使用材料时需要重点核查:中空玻璃露点、钢化玻璃3C认或均质处理报告、结构胶2026年度型式检验报告等-

淋水试验做的时候就盯着现场看持续2小时以上,用试纸或压力计检测,千万不能只走形式。同时在每种构造板片完成后就做局部测试,而不是等整体完工才发现问题。楼层间的防火层采用不小于1.5mm厚的镀锌钢板作封堵,往上铺设厚度不低于100mm的岩棉板,填满缝隙并用防火密封胶封口-

翻到这儿,你手里那份玻璃幕墙施工组织设计方案,防水节点有空看过了吗?防水不是玻璃的问题,而是方案里排水孔位置和打胶精度的函数。记住那组数字:68%的渗漏源于施工细节,预埋件偏差超了15mm就等于自找麻烦。好的玻璃幕墙施工从来不是模板套用,而是每一个螺丝孔都能在真实工地上拧得上去的可靠逻辑。
